وليد البهنساوي

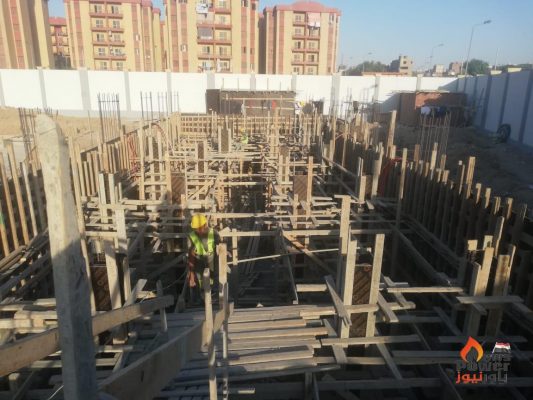

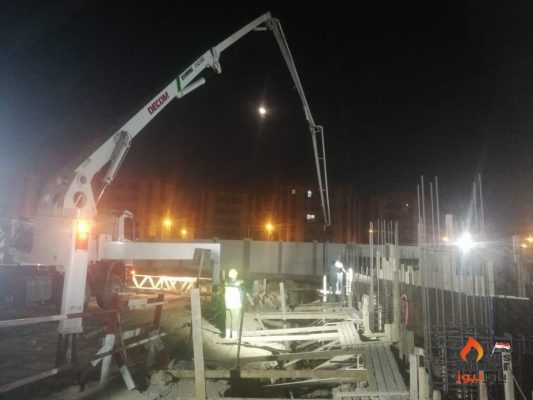

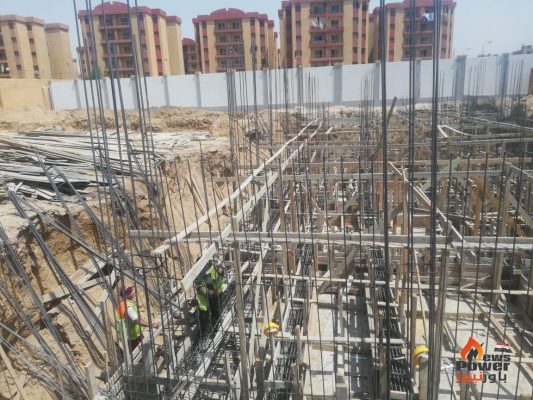

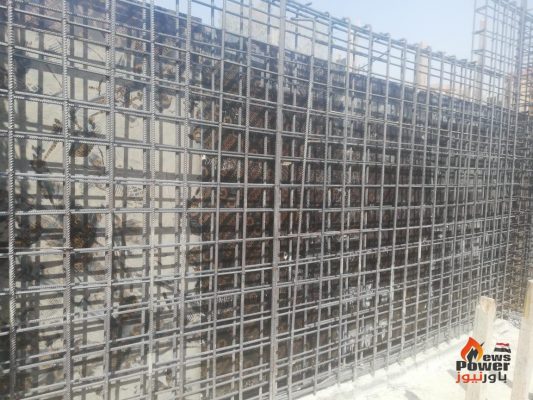

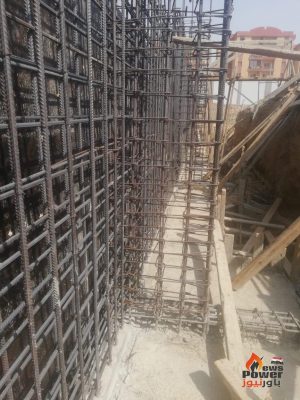

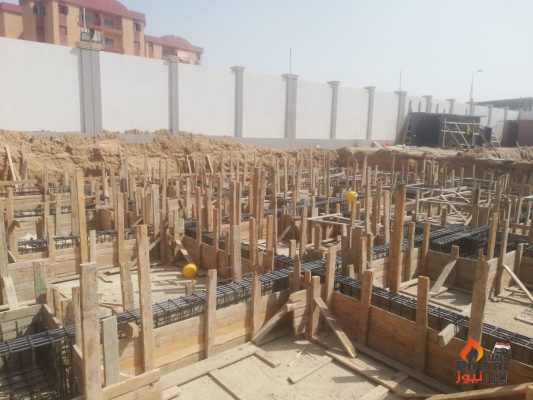

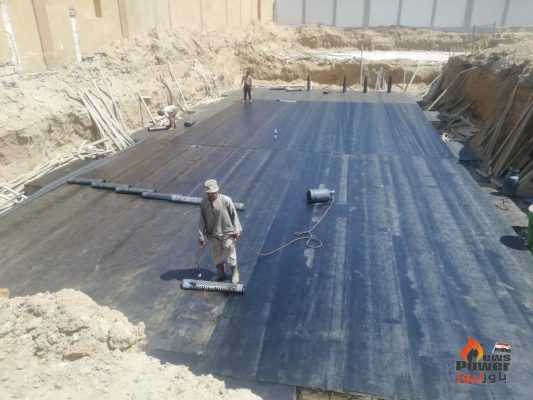

انجز تحالف شركتى موون للمقاولات العمومية وجيزة سيستمز خطوات متقدمة لتنفيذ محطتي محولات البساتين والبداري جهد 66 ك.ف ، وبخصوص محطة البساتين فان اعمال GIS وصلت الي 30% وجاري العمل في جميع المبانى على التوازي
ويتم تنفيذ المشروع تحت اشراف مدير المشروع مصطفي عبد الحكيم من شركة جيزة سيستمز والمهندس اسامة عبد الفتاح مدير جيزة سيستمز والمهندس عمرو شريف وعن شركة موون المهندس محمد زنون
وعن معدلات تنفيذ محطة البداري التي تتم تحت اشراف مدير المشروع محمد خالد و مدير الموقع محمد صلاح من جيزة سيستمز
وعن موون مدير المشروع يحيى شفيق فقد تم انجاز مبنى الـ٦٦ ومبنى ال١١ وتم الانتهاء من قواعد المحولات ويتم التنفيذ حاليا وفقا للجدول الزمني المحدد… تابعونا
