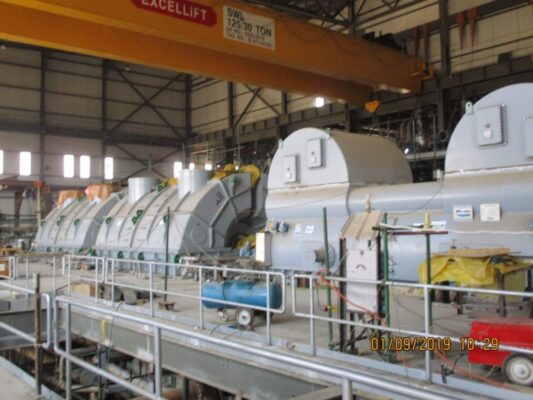

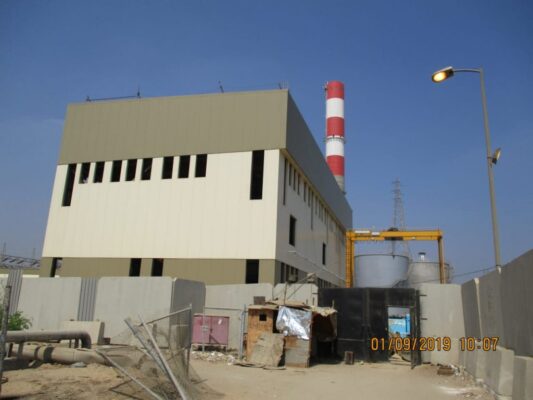

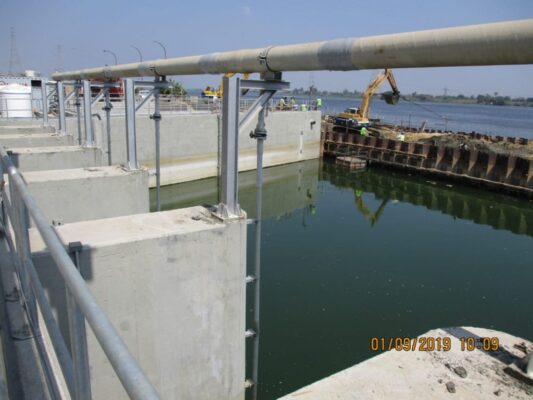

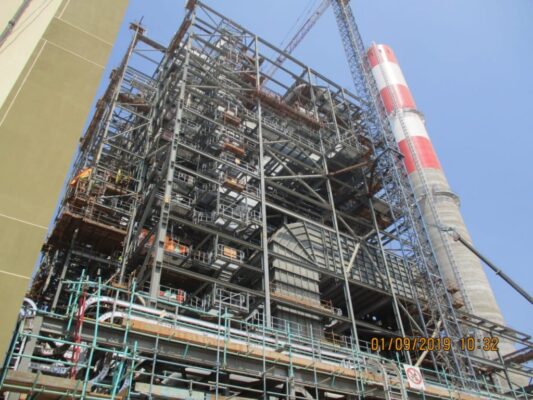

ابلغ مسئول بارز بشركة القاهرة لانتاح الكهرباء موقع باور نيوز انه تم اليوم بدء التشغيل التجريبي للوحدة التاسعة اليوم بمحطة غرب القاهرة بطاقة 50% من قدرتها
واكد المسئول ان طاقة المحطة بلغت اليوم 315 ميجاوات مؤكدا اننا حاليا في مرحلة المراجعة الدقيقة .
واشار المسئول انه خلال ثلاث ايام سيتم رفع الحمل الي 75% من الطاقة الإنتاجية للمحطة وبعدها بثلاث ايام اخري سيتم رفع الطاقة الإنتاجية الي 100%
حضر بدء التشغيل التجريبي للمحطة فريق عمل شركات دوسان وانسالدو كلداى وبجسكو بالاضافة الي طاقم التشغيل بشركة القاهرة لانتاج الكهرباء
وتبلغ التكلفة التقديرية لمشروع غرب القاهرة بلغت حوالي 510 مليون دولار ويتم تمويله من الصندوق العربي والصندوق الكويتي والبنك الاسلامي والصندوق السعودي والبنك الاهلي المصري بالاضافة الي المصادر الذاتية للشركة
