تم اليوم وضع الجهد علي رابط القضبان لمحطة محولات قنا جهد 220 كيلو فولت فى التشغيل بعد الانتهاء من عملية الاحلال لخلايا التحكم والوقاية والتحكم المحلى وهى آخر خلية إحلال لمشروع إحلال محطة محولات قنا جهد 220/132/66/11 كيلو فولت لعمليه الاحلال لمهمات خلايا الوقاية والتحكم والتحكم المحلى وتحديث منظومة الانترلوك والإشارات وذلك بعد إضافة 30000 متر كابلات توصيلات ثانوية وتركيب خلية كامله للتيار المستمر للمحطة جهد 220 كيلو فولت.

وبذلك قد تم عمل إحلال خلايا التحكم والوقاية والتحكم المحلى ودوائر التيار والجهد وتيار التحكم (dc) لجميع مهمات المحطة جهد 220 و132 كيلو فولت وهي كالآتي:

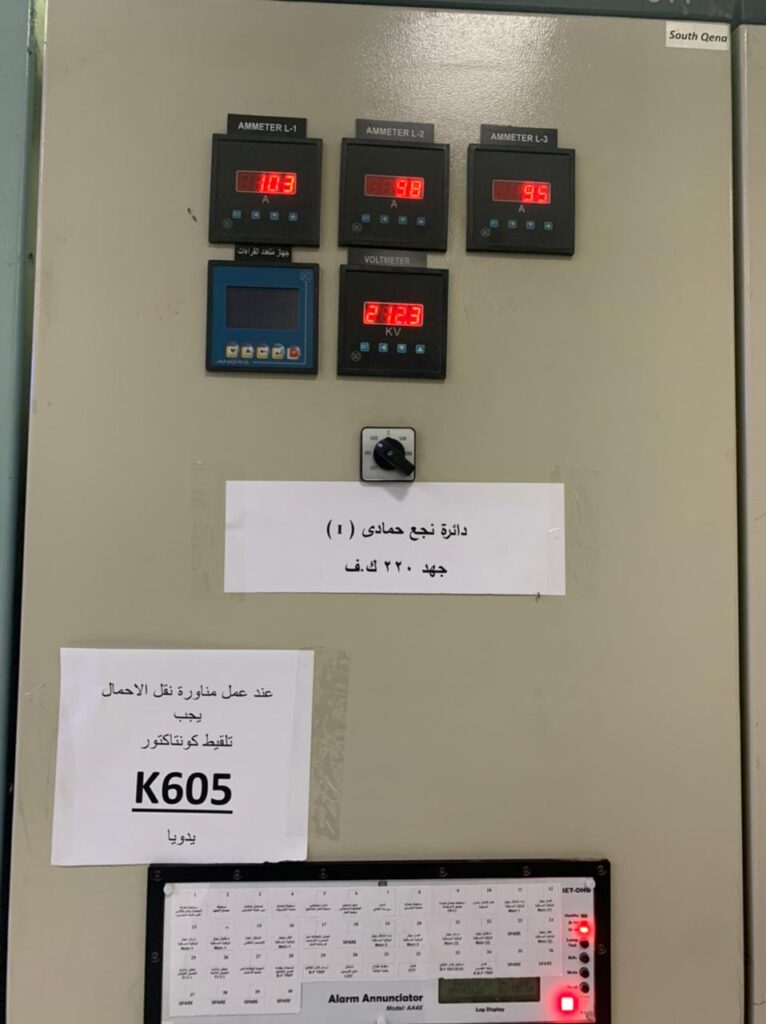

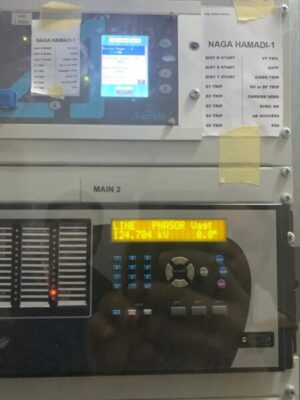

1. دوائر جنوب قنا – نجع حمادى جهد 220 ك.ف عدد (2) دائرة
2. دوائر جنوب سفاجا جهد 220 ك.ف عدد (2) دائرة.
3. دوائر جنوب قنا – الأقصر جهد 220 ك.ف عدد (2) دائرة

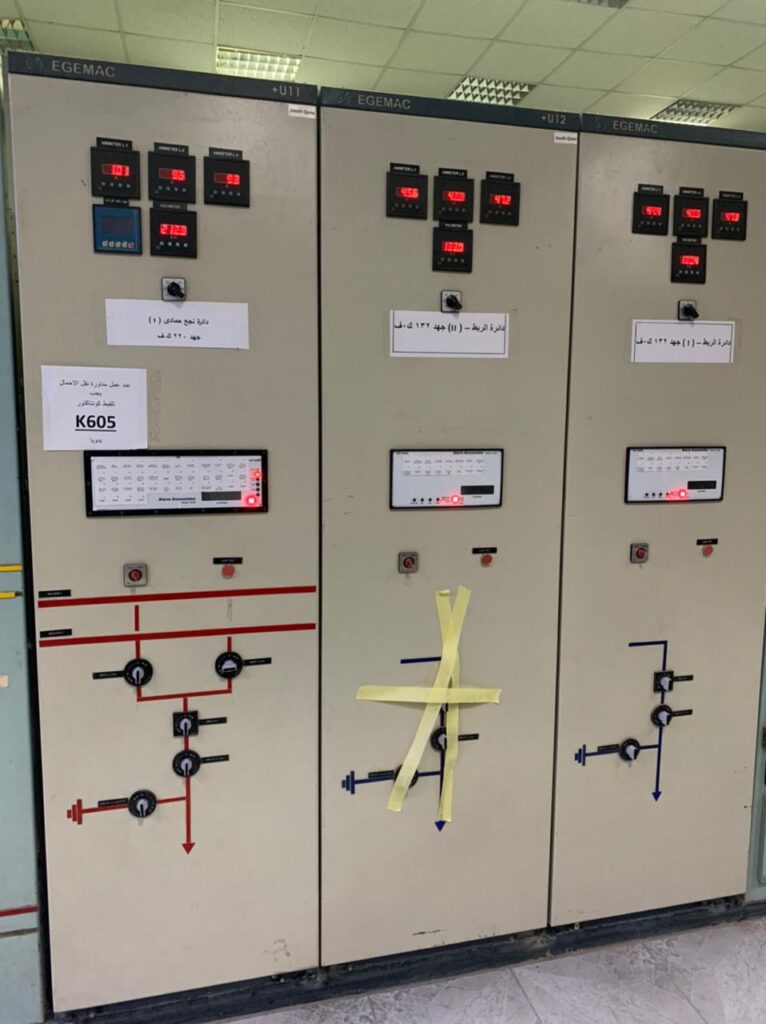

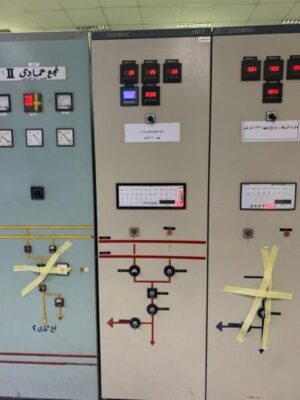

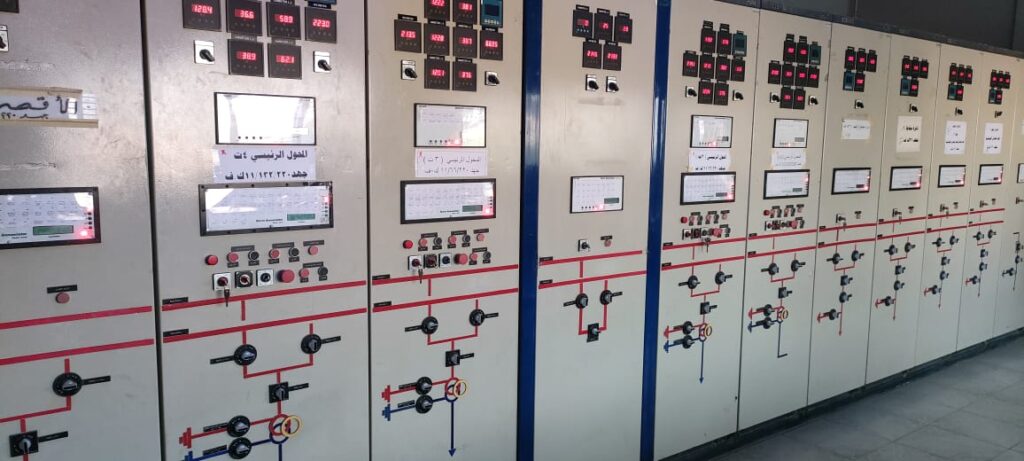

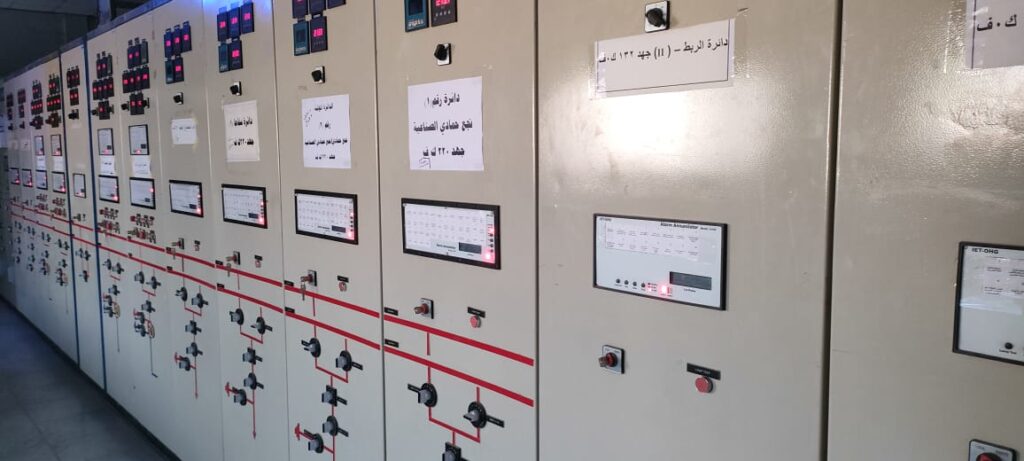

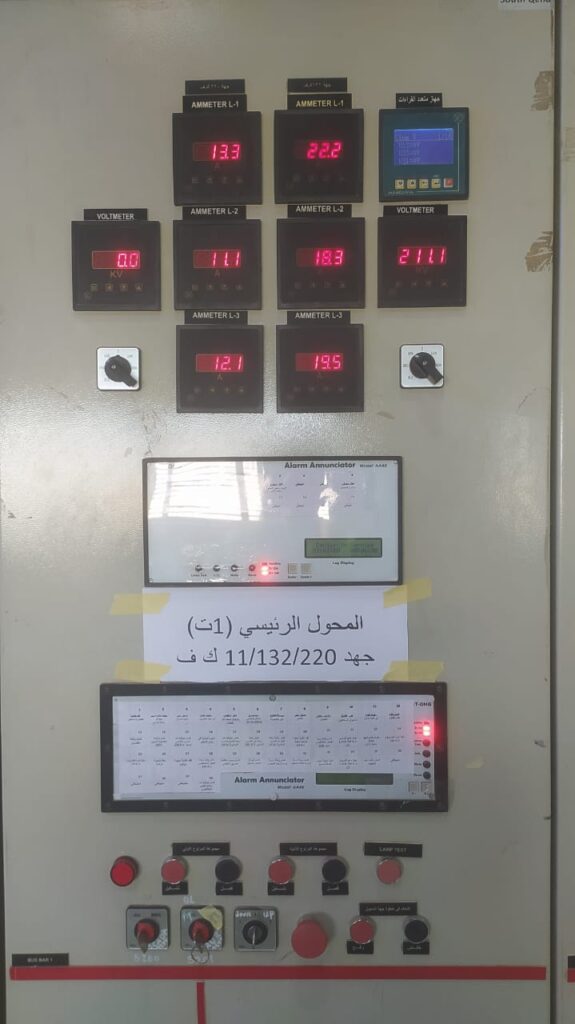

4. محولات جهدى 220 / 132 ك.ف عدد (4) خلايا
5. محولات جهد 220/66 من جهد 220كف عدد (2) خلية
6. رابط الفيضان جهد 220 كف عدد (1) خليه
7. خلية توزيع التيار المستمر جهد 220فولت d.c لجميع مهمات المحطة جهد 220 ك.ف
8. خلية قياس لجميع مهمات المحطة جهد 220 ك.ف

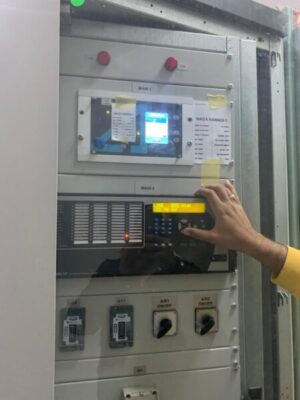

وقد قامت شركة شيماك للخدمات الهندسيه بعملية الاحلال للخلايا القديمه بأخرى جديدة وإجراء جميع الاختبارات اللازمة للمهمات والوصول بالمحطة إلى أعلى مستويات الأمان up date للمحطة تحت إشراف شركة اجيماك المقاول الرئيسى وقيادات الشركة المصرية لنقل الكهرباء ورئيس منطقة كهرباء مصر العليا وقطاعات الشبكات والوقاية والتحكم القومي الإقليمي علي الجهد المبذول للوصول بالمحطة بهذه الفترة وقد استغرقت عملية الاحلال أكثر من عامين .
وقال رئيس شركة شيماك أن هذا الانجاز الجديد لشركة شيماك هو الاعمال المتميزة وغاية الصعوبة للعمل على احلال المهمات جهد 220k.v والمحطة فى العمل دون تاثر الاحمال تحت قيادة قيادات الشركه المصريه لنقل الكهرباء والعاملين بمنطقه كهرباء مصر العليا قطاعات الشبكات والوقايه والتحكم القومى والاقليمى.
