اكتمال توريد توربينات الموقع الجنوبي وتركيب 52 توربينًا.. وتقدم متسارع في محطة المحولات الرئيسية
التشغيل التجاري لأول 550 ميجاوات مرهون باستكمال خط النقل جهد 500 ك.ف والتغذية العكسية للشبكة القومية
تقرير خاص – باور نيوز
يواصل تحالف “حسن علام” و”أكوا باور” تحقيق معدلات تنفيذ متقدمة في مشروع “رياح السويس” بمنطقة خليج السويس، والذي يعد أحد أكبر مشروعات طاقة الرياح الجاري تنفيذها في جمهورية مصر العربية بقدرة إجمالية تبلغ 1.1 جيجاوات.
ورصد تقرير خاص بموقع “باور نيوز” الموقف التنفيذي التفصيلي للمشروع، الذي يتربع كأحد أضخم مشروعات الطاقة النظيفة الجاري تنفيذها في جمهورية مصر العربية.
ويأتي هذا المشروع القومي ليترجم خطط الدولة المصرية الطموحة لتعزيز الاعتماد على مصادر الطاقة المستدامة.
يُنفذ المشروع من خلال تحالف يضم شركة “أكوا باور” السعودية وشركة “حسن علام للطاقة بي في” التابعة لشركة حسن علام للمرافق، في إطار شراكة استراتيجية لتطوير أحد أكبر مشروعات طاقة الرياح في مصر بقدرة 1.1 جيجاوات، بما يدعم خطة الدولة لزيادة مساهمة الطاقة المتجددة في مزيج الطاقة الكهربائية، وجذب المزيد من الاستثمارات المحلية والأجنبية إلى قطاع الكهرباء والطاقة المتجددة.
معدلات تنفيذ تتجاوز 73%

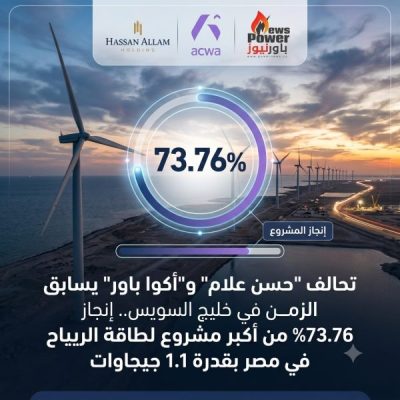

أظهرت أحدث البيانات الفنية للمشروع استمرار التقدم بوتيرة مرتفعة، حيث بلغت النسبة الإجمالية لتقدم الأعمال 73.76%، فيما وصلت نسبة الإنجاز في الأعمال الإنشائية إلى 62.86%، وهو ما يعكس التزام جميع الجهات المنفذة بالبرنامج الزمني للمشروع رغم ضخامة الأعمال وحجم المعدات الجاري تركيبها.
وتشير تلك المؤشرات إلى دخول المشروع مراحل متقدمة من التنفيذ، مع استمرار العمل بالتوازي في الأعمال المدنية والكهروميكانيكية وأعمال التوريد والتركيب تمهيدًا لبدء الاختبارات التشغيلية.
توريد كامل لتوربينات الجنوب.. وتسارع أعمال التركيب
على صعيد التوريدات، انتهي التحالف من استلام جميع شحنات توربينات الموقع الجنوبي بالكامل، بينما استقبل ميناء الأدبية الشحنتين الرابعة والخامسة الخاصة بالموقع الشمالي، واللتين تضمان 24 توربينًا كاملاً بملحقاتها، حيث تم نقل 23 توربينًا إلى موقع المشروع، فيما تتواصل إجراءات نقل التوربين الأخير.
وفي البنية التحتية، اكتملت أعمال تنفيذ الطرق الداخلية بالموقعين الشمالي والجنوبي بنسبة 100%، كما تم الانتهاء من تنفيذ جميع قواعد تثبيت التوربينات بواقع 69 قاعدة لكل موقع.
كما اكتملت أعمال الصب والردم لقواعد توربينات الموقع الجنوبي بنسبة 100%، بينما تم الانتهاء من تنفيذ 62 قاعدة بالموقع الشمالي، مع استكمال القواعد المتبقية وفق الجدول الزمني المحدد.
أما أعمال التركيب، فقد شهدت تقدمًا ملحوظًا، حيث اكتمل التركيب الميكانيكي والكهربائي لـ52 توربينًا بالموقع الجنوبي مع تجهيز 3 توربينات إضافية للتركيب، فيما تم الانتهاء من التركيب الميكانيكي لـ14 توربينًا بالموقع الشمالي مع تجهيز توربينين آخرين لبدء أعمال التركيب.
محطة المحولات.. تقدم واسع في الأعمال المدنية والكهروميكانيكية
بالتوازي مع أعمال التوربينات، تشهد محطة المحولات الرئيسية جهد 500 كيلوفولت (T-101) طفرة كبيرة في التنفيذ، حيث تتواصل الأعمال في مختلف المباني والمنشآت الرئيسية بالمحطة.
ففي مبنى التحكم، اكتملت أعمال العزل ومعالجة الأسقف واللياسة والأرضيات المرتفعة بنسبة 100%، فيما بلغت التشطيبات الأرضية 70%، والأسقف المعلقة 40%، بينما وصلت أعمال تركيب الأبواب والنوافذ إلى 95%.
وفي مبنى المغذيات المعزولة بالغاز (GIS)، انتهت أعمال الخرسانة المسلحة والبلاطات الأرضية والدهانات بالكامل، فيما بلغت نسبة تركيب وحدات GIS نحو 67%.
كما اكتملت أعمال الدهانات بالدور الأرضي وأنظمة التكييف في مبنى الجهد المتوسط (MV) بنسبة 100%، بينما بلغت نسبة تركيب الأبواب والنوافذ 80%.
واقترب المحول الرئيسي من الجاهزية الكاملة بعد وصول نسبة التنفيذ إلى 98%، في حين بلغت أعمال العزل واللياسة في مبنى التشغيل والصيانة (O&M) نحو 90%، والتشطيبات الأرضية 85%، والدهانات 50%.
وشهدت كذلك المباني الخدمية تقدمًا كبيرًا، حيث تم تنفيذ أعمال خرسانة مبنى السكن وغرفة الحراسة وقواعد SVG بنسب متقدمة، بينما بلغت نسبة حفر خنادق الكابلات 97%، وتجاوزت أعمال خرسانات السور الشرقي للمحطة 90%.
الربط بالشبكة القومية.. كلمة السر لبدء التشغيل التجاري
ورغم التقدم الكبير داخل موقع المشروع، أكد تحالف المشروع “حسن علام” و”أكوا باور” أن بدء التشغيل التجاري للمرحلة الأولى بقدرة 550 ميجاوات يظل مرتبطًا باستكمال الشركة المصرية لنقل الكهرباء التزاماتها الخاصة بإنشاء خط النقل جهد 500 كيلوفولت وتأمين التغذية العكسية للمشروع الجنوبي.
وكان الموعد المحدد لهذه الأعمال 17 مايو 2026، حيث يمثل استكمال الربط بالشبكة القومية شرطًا أساسيًا لبدء الاختبارات الفنية لتوربينات الرياح ومحطة المحولات، تمهيدًا للتشغيل التجاري وفق الجداول الزمنية التعاقدية.
ومن المقرر، وفق البرنامج الزمني للمشروع، أن يبدأ التشغيل التجاري للموقع الجنوبي في 31 ديسمبر 2026، بما يمثل خطوة مهمة نحو إضافة 550 ميجاوات في المرحلة الأولى، وصولًا إلى التشغيل الكامل للمشروع بقدرة 1.1 جيجاوات.
ويعد مشروع “رياح السويس” أحد المشروعات الاستراتيجية الكبرى في قطاع الطاقة المتجددة بمصر، ومن المنتظر أن يسهم، بعد دخوله الخدمة، في دعم الشبكة القومية بكميات كبيرة من الكهرباء النظيفة، وخفض الانبعاثات الكربونية، وتقليل استهلاك الوقود التقليدي، بما يتماشى مع رؤية الدولة لتعزيز الاعتماد على الطاقة المتجددة وترسيخ مكانة مصر كمركز إقليمي للطاقة النظيفة.
