باور نيوز – وليد البهنساوى

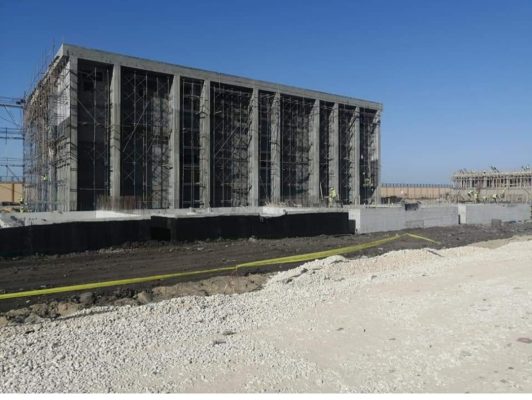

اعلن مسئول بمشروع انشاء محطة كفر الشيخ ج 500 كيلو فولت ان نسبة التنفيذ العامة بلغت 50% مشيرًا إلى أن العمل يجري بها على قدم وساق لسرعة الانتهاء منها في الموعد المحدد للتسليم، حيث تصل تكلفة المشروع مليار جنيه.
وقال المسئول ان مهات GIS فى الطريق الى المحطة مؤكدا ان شركة موون للمقاولات هى الشركة التى يعتمد عليها تحالف ZTPC – هيوسونج فى انجاز المشروع وقال أن محطة محولات “روينة” تقام على مساحة 10 أفدنة بغرب المحافظة، وأنه تم تخصيص هذه المساحة، لإنشاءها نظرًا لوقوعها أسفل أسلاك الضغط العالي القادمة من محطة توليد كهرباء البرلس، حيث يتعذر الاستفادة من هذه القطعة في إقامة أي مشروعات أخري عليها.
وأوضح أنه جرى العرض على وزارة الكهرباء التي وافقت على إقامة هذه المحطة بتلك المنطقة بعد عمل الدراسات اللازمة مع الجهات المعنية؛ لإيجاد أفضل الحلول بعدم ترك هذه المنطقة دون الاستفادة منها، في إقامة مشروع عملاق سيحسن ويدعم شبكة الكهرباء بالمحافظة والمنطقة المحيطة لضمان جودة الخدمة.
وشدد على أن المحطة بدأ العمل فيها في 30 أغسطس 2018، ومن المتوقع، أن يتم الانتهاء منها في 30 يونيو 2020، ليتم التشغيل التجريبي بعدها ودخولها الخدمة.
