باور نيوز وليد البهنساوى

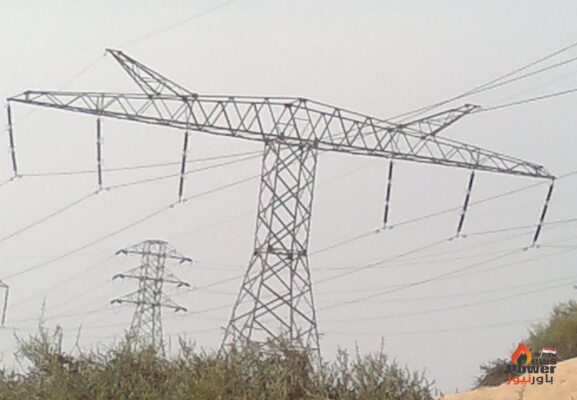

علم موقع باور نيوز انه سيتم الليلة توصيل الدائرة رقم ٢ توليد غرب طلخا/ جمصة جهد ٢٢٠ ك.ف بعد أن تم فك المنشر من علي جزء من الخط الكهربائى ابوقير / بدر جهد ٥٠٠ ك.ف والذى تم استغلاله خلال الفترة الماضية لتغذية محطة العاشر من رمضان جهد٢٢٠ك.ف بإشراف من منطقة كهرباء الدلتا وتنفيذ كلا من شركتى السويدى اليكتريك و كهروميكا وذلك استعدادا لتشغيل محطة تمى الامديد جهد ٥٠٠ ك.ف من خلال فتح الخط الكهربائى ابوقير / بدر جهد ٥٠٠ك.ف دخول خروج على محطة تمى الامديد جهد ٥٠٠ك.ف و تجرى أعمال الاختبارات لها الان تحت إشراف منطقة كهرباء الدلتا وتنفيذ تحالف الرواد و GE لمحطة ٥٠٠/٢٢٠ك.ف و٦٦/١١ ك.ف شركة اكس دى اجيماك
