وليد البهنساوى
ردت شركة GE على الخبر المنشور بالموقع مساء أمس عن مركز تحكم الطاقة الشمسية ببنبان حيث أكدت نجاح اختبارات الاسكادا والاتصالات وأشارت الشركة فى اميل ارسل للموقع أن تأخير المشروع يأتى من طرف المستثمرين لعدم اكتمال البيانات Data base واجهزه الاتصالات الطرفية RTU من طرفهم وهذا هو نص لما ورد من جانب الشركة

” قامت شركه GE بالتنسيق مع الشركة المصرية لنقل الكهرباء بتنفيذ خطة عاجلة لانهاء التركيبات والاختبارات الخاصة بمركز تحكم الطاقة الشمسيه ببنبان ,

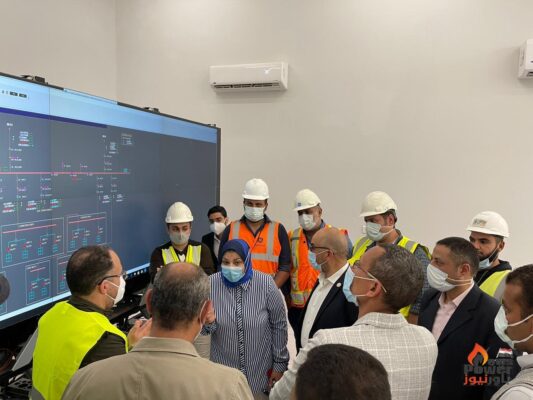

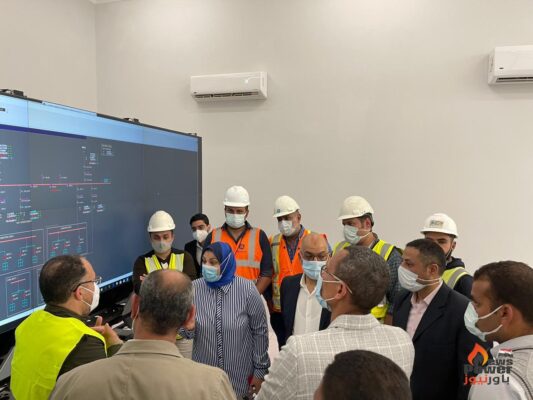

وبناء عليه تم الانتهاء من اختبارات نظام الاسكادا والاتصالات بنجاح بتاريخ 1 ابريل بحضور ممثلي التحكم القومى والاقليمي , والجدير بالذكر ان السبب الرئيسي لتأخير المشروع يأتى من طرف المستثمرين لعدم اكتمال البيانات Data base واجهزه الاتصالات الطرفية RTU من طرفهم

وخاطبت شركه نقل الكهرباء جميع المستثمرين باستكمال باقى اعمالهم حتى تتمكن شركه GE من تسليم المشروع فى خلال شهرين من تاريخه
