وليد البهنساوى

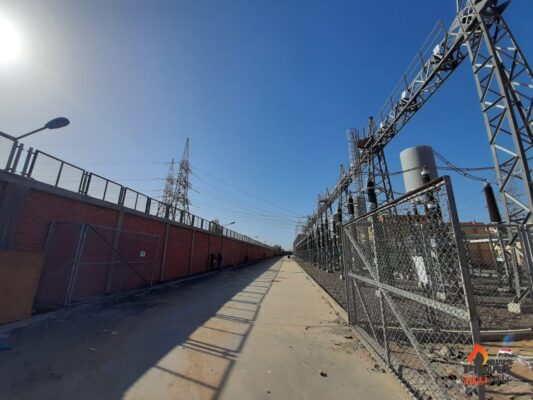

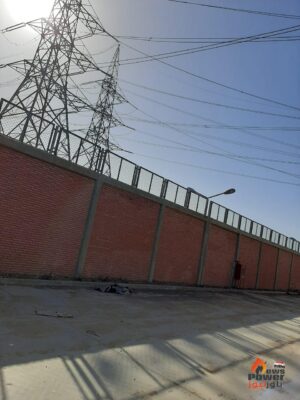

يجرى الآن عمل مناورة وبدء وضع الجهد علي عملية فتح الخط الكهربائي سندوب / الجمالية جهد ٢٢٠ ك.ف د/خ علي محطة محولات تمى الامديد جهد ٥٠٠/٢٢٠/٦٦/١١ ك.ف بطول ٢×١٤ كم
بعد سلسلة من العقبات واجهها قطاع المشروعات بمنطقة كهرباء الدلتا وشركة كهروميكا المنفذة للخط بسبب الاعتراضات وتنفيذ بالقوة الجبرية لعدد ٦ ابراج من الخط

وكان قد تم وضع الجهد على عملية فتح خط ابو قير / بدر جهد ٥٠٠ك.ف على محطة تمى الامديد وتم التوصيل تنفيذ شركة السويدى
ومتبقى حاليا وضع الجهد على اربع خطوط جهد ٦٦ ك.ف وهم
فتح دكرنس/قولنجيل ٦٦ د/خ على تمى الامديد ومن المتوقع توصيله بالمحطة غدا و فتح ميت الصارم/ميت فارس د/خ على تمى الامديد لتكتمل بذلك منظومة ربط المحطة بالشبكة القومية
