باور نيوز – عادل البهنساوى

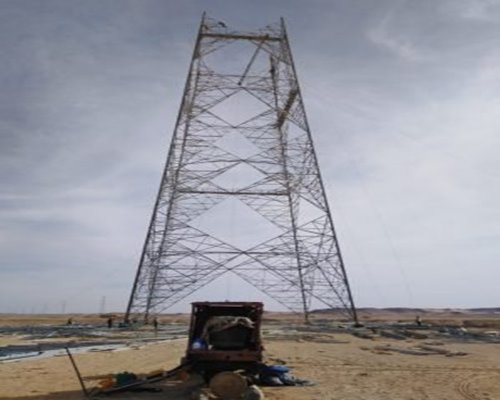

أشار التقرير اليومى لمتابعة عملية تنفيذ خط الربط الكهربائى بين مصر والسودان الى استمرار تأخر L&T فى تنفيذ خط الربط مع السودان والنسبة العامة لم تتجاوز 73% ويبدأ الخط الهوائى من منطقة توشكى 2 الى وادى حلفا بطول حوالى 100 كيلو متر كما يبلغ عدد الأبراج 306 والمقاول الرئيسى للمشروع هو larsen) & toubro L&T) .
وتفصيلاً يوضح التقرير ان نسب التنفيذ بلغت فى أعمال المساحة 100% كما بلغت أعمال الحفر 100 % وقد بلغت عمليات الاحلال 100%.
كما بلغت نسب تنفيذ الخرسانة العادية 100% وتركيب مدافين بواقع 91,50 % كما بلغت نسب تنفيذ الخرسانة المسلحة “قواعد” 100% والخرسانة المسلحة “رقاب” 100%.
كما بلغت نسب تنفيذ البتومين 100% وبلغت اعمال الردم 100% والارضى 100 % وبلغت نسب التركيبات 92,48 كما بلغت نسب شد الموصلات 40 % باجمالى نسب عامة تقدر بــ 73 %.
وقد بلغت اعمال التوريدات بمخزن توشكى 2 وصول عدد 1092 عازل شد مطاطى ، و1602 عازل تعليق مطاطى (جميع العازلات المطلوبة) تم وصول جميع الابراج ما عدا 3 ابراج
تم وصول عدد 399 بكرة سلك وعدد 4 ماكينة شد سلك كما تم وصول جميع المدافين وكذلك تم وصول عدد 2 برج عبور النيل اضافة الى 2 برج A60 SP
جارى اعمال شد السلك من برج 23 حتى البرج 41 ومن برج 92 حتى 146 ومن 173 حتى 208
