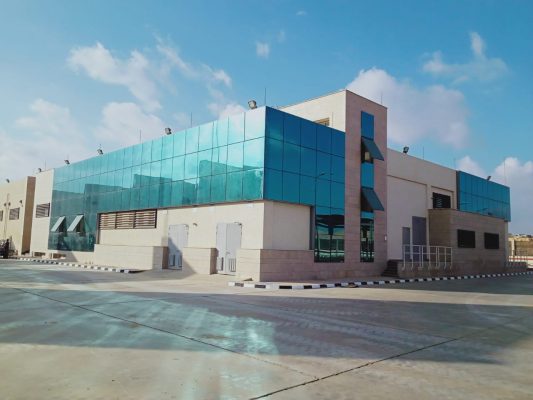

كيف نجحت المدار فى اخراج المحطة كتحفة معمارية تتماشى مع الطراز الحديث للعاصمة ؟
وليد البهنساوى
العاصمة الادارية الجديدة .. قصه نجاح اخرى سطرتها شركة المدار للمشروعات الهندسية والتوريدات العمومية أحد الشركات الوطنية الكبرى فى مجال الأعمال المدنية والتركيبات الكهروميكانيكية وذلك بإطلاق الجهد فى محطة محولات SS2 جهد 220 كيلو فولت وتم تتويجها بإطلاق التيار الكهربائي بنجاح يوم الجمعه 24 يناير 2020 بمحطة محولات العاصمة الادارية SS2 حيث قامت المدار بتنفيذ الاعمال المدنية بها.

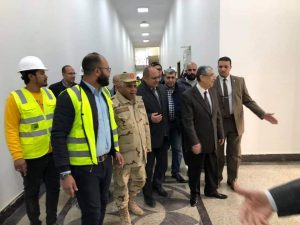

وقد تم اطلاق التيار في حضور السيد وزير الكهرباء والطاقة الدكتور محمد شاكر وعدد من قيادات الوزارة والشركة المصرية لنقل الكهرباء وشركة العاصمة الادارية وأثنى السيد الوزير على الاعمال المنفذة بالمحطة والتي تختلف في نسقها المعماري عن النسق المتعارف عليه للمحطات المثيلة
ولم يكن اختلاف النسق المعماري والالتزام بالجدول الزمني المضغوط هو التحدي الوحيد الذي قابلته شركة المدار اثناء التنفيذ بل ايضا استحداث ما عُرف بغرفه المناولة او الــ Handling Room كبديل لأبراج النقل التي يتم من خلالها ربط المحطه بالشبكة الرئيسية

وهي عبارة عن مُنشأ خرساني بمساحة 100 م2 وعمق 8م تحت سطح الارض متصلة بعدد من الانفاق الفرعية لتغذية المحطة ومتصلة بالنفق الرئيسي. وعليه كان يجب الانتهاء منها في خلال 3 اشهر بالتوازي مع بقية الاعمال داخل المحطة لكي تنتهي جميع الاعمال في المحطة وفقا للجدول الزمني المحدد لها

وقد اوضح م. احمد عفيفي مدير المشروع لموقع باور نيوز ان اتمام العمل كان يتطلب التنسيق مع المقاول العام من خلال اجتماعات اسبوعية منتظمة لمناقشه جميع التفاصيل الإنشائية والمساحية الخاصة بنقطة الالتفاء. وقد تم الانتهاء من الحفر والاعمال الإنشائية في المدة الزمنية المحددة لها لتخرج المحطة بأكملها كتحفة فنية تُضاف الي النسق المعماري المتميز لمباني العاصمة الادارية الجديدة
