وليد البهنساوى

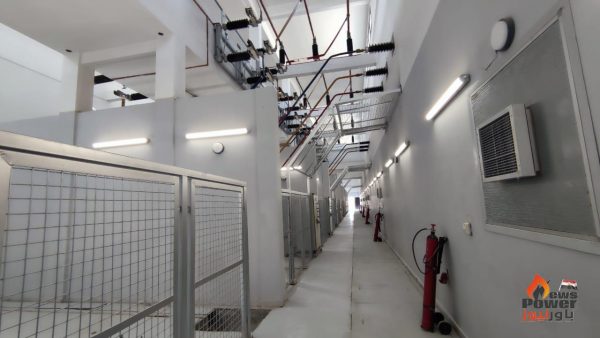

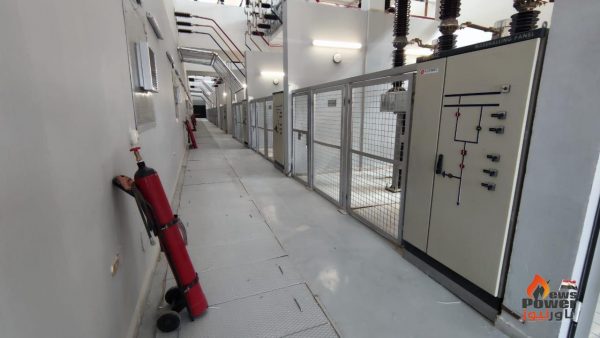

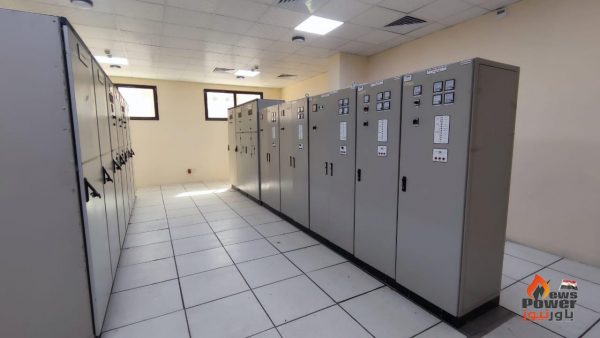

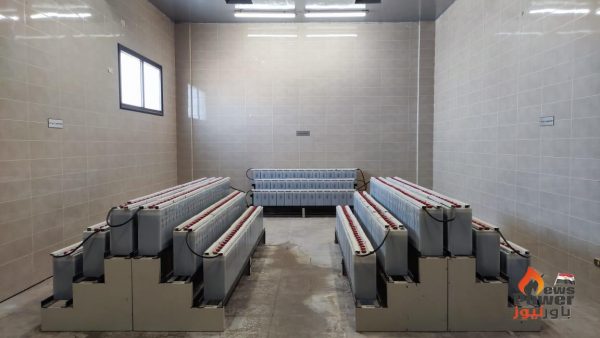

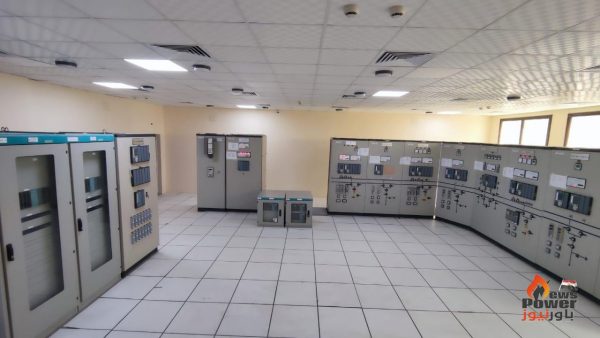

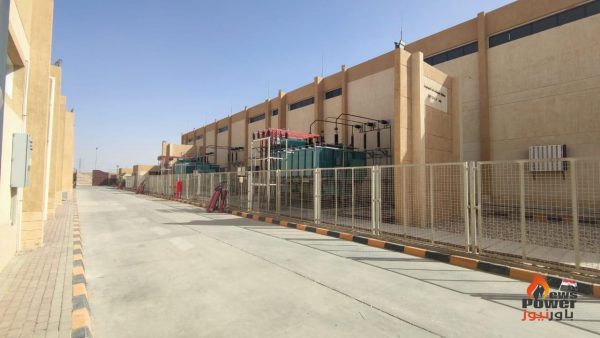

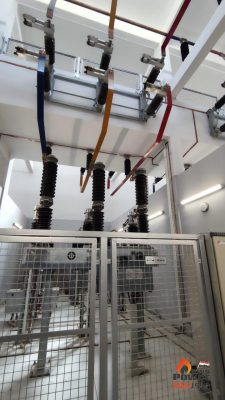

تم وضع الجهد على محطة محولات مدينة قنا الجديدة سعه ٢*٤٠ م.ف.أ جهد ٦٦/٢٢ ك.ف قابله للتوسع بمحول ثالث مماثل تنفيذ الشركة المصرية الألمانية للمنتجات الكهربائية اجيماك بأمر إسناد رقم ٦٩١ بتاريخ ٢٠١٨/٩/٢٩ وبقيمة إجمالية ١٣٢,٠٠٠,٠٠٠ جنيهاً فقط وقدره مائة واثنان وثلاثون مليون جنيهاً لاغير وتم الإنتهاء من جميع الاختبارات الخاصة بالمحطة وبحضور مهندسين الشركة المصرية لنقل الكهرباء وتحت إشراف الشركة المصرية لهندسة نظم القوى الكهربائية Eps وجهاز مدينة قنا الجديدة ومدير إدارة الكهرباء بالجهاز ومنطقة كهرباء مصر العليا لجميع التركيبات والاختبارات وتم وضع الجهد على دائرة حجازه ١ ودائرة حجازه ٢ ودائرة شمال قنا ١ ودائرة شمال قنا ٢ جهد ٦٦ ك.ف وخلايا الدخول للموزع جهد ٢٢ ك.ف وخلايا الدخول للموزع جهد ٢٢ ك.ف وخلايا المحولات المساعده بالموزع جهد ٢٢ ك.ف والمحولات المساعده جهد ٢٢/٠,٤ ك.ف.
