باور نيوز – عادل البهنساوى
أشاد المهندس احمد رأفت مستشار وزير الكهرباء للنقل بمعدلات الإداء التى قدمتها شركة L&T الهندية فى تنفيذ خط الربط الكهربائى بين مصر والسودان وقال رأفت لموقع باور نيوز ان اثنى على الشركة بعد العرض الذى قدمته فى اجتماع أمس الثلاثاء وتابع قائلا “لو استمرت الشركة الهندية بنفس معدلات التنفيذ يمكننا ان نقول اننا سنربط الخط على الشبكة فى نهاية يناير ” وتابع ” للامانة بذلوا مجهودات كبيرة خلال الأيام الاخيرة لتغيير نمط العمل وتسريع التنفيذ ومواجهة صعوبات الحصول على التصاريح “.
وحصل موقع باور نيوز على التقرير الذى قدمه المهندس احمد فتحى رئيس قطاع المشروعات عن معدلات التنفيذ أمس الثلاثاء فيما يلى :
حيث بلغت نسب التنفيذ فى أعمال المساحة 100% كما بلغت أعمال الحفر 98,69 % وقد بلغت عمليات الاحلال 75%.
كما بلغت نسب تنفيذ الخرسانة العادية 97,39% كما بلغت نسب تنفيذ الخرسانة المسلحة “قواعد” 94,44% والخرسانة المسلحة “رقاب” 89’87%.
كما بلغت نسب تنفيذ البتومين 82,03 % وبلغت اعمال الردم 67,65% والارضى 75,16% وبلغت نسب التركيبات 41,83% كما بلغت نسب شد الموصلات 0,00% باجمالى نسب عامة تقدر بــ 41 %.
وقد بلغت اعمال التوريدات بمخزن توشكى 2 وصول عدد 1092 عازل شد مطاطى ، و1602 عازل تعليق مطاطى (جميع العازلات المطلوبة) وكذلك 60 برج تعليق (شركة انيرجيا) وعدد 339 بكرة سلك وعدد 4 ماكينة شد سلك و 30 + 36 برج طراز S2 (شركة زامل السعودية).

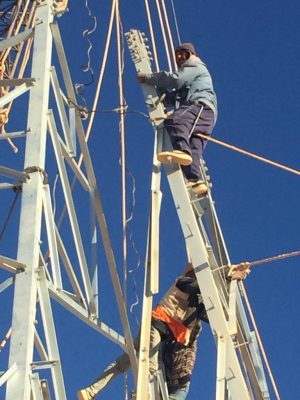

كما تم وصول جميع المدافين وتم ايضا وصول 2 برج عبور النيل + 2 برج A60 SP ،وصول عدد 5 برج طراز A30 (شركة زامل السعودية) وتم نزولهم الموقع مباشرة ،كما تم وصول عدد 10 برج طراز A30 (شركة زامل السعودية) ،وجارى اعمال شد السلك من برج 29 حتى برج 41.
