باور نيوز – عادل البهنساوى

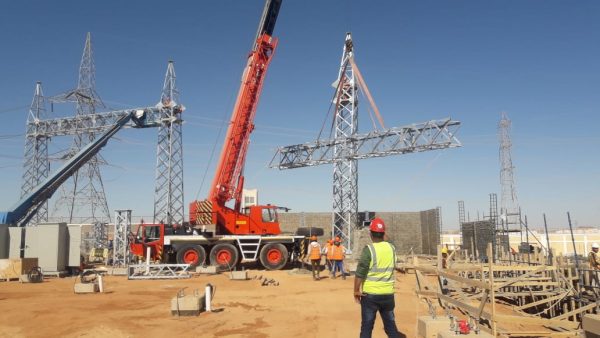

قال مسئول بشركة نقل الكهرباء لــ “باور نيوز” منذ قليل ان شركة L&T الهندية أخطرت المسئولين بالمنطقة الجنوبية اليوم بموعد إنتهاء تنفيذ واطلاق الجهد على خط الربط الثنائى بين مصر والسودان 15 فبراير .
وقال المسئول ان الشركة التزمت بهذا الموعد بعد ضغوط مُورست عليها خلال الأيام الماضية بسبب تقاعسها الواضح عن تنفيذ الخط.
وأشار تقرير حصل عليه موقع باور نيوز اليوم ان النسبة العامة لتنفيذ الخط لم تصل الا الى 67% فقط حتى أمس 19 يناير.

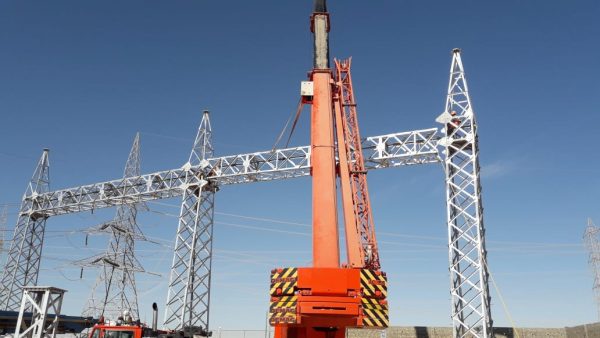

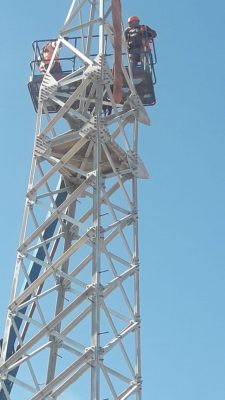

فيما حصل الموقع على صور تُظهر قيام شركة سيمنس العالمية بالبدء فى أعمال توسعات محطة توشكى 2 بإضافة خليتين جهد 220 ك.ف على المحطة كى تكون مستعدة لتفريغ الطاقة الى الخط المتجه جنوبا لمسافة تصل إلى 100 كم مربع .
وأوضح المسئول ان هناك ضغوطا على الشركة الهندية كى تقوم بصرف مستحقات الشركات المصرية التى تعمل معها فى الموقع من الباطن.
