وليد البهنساوى

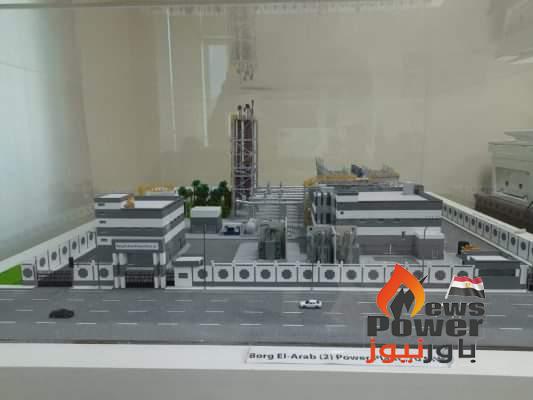

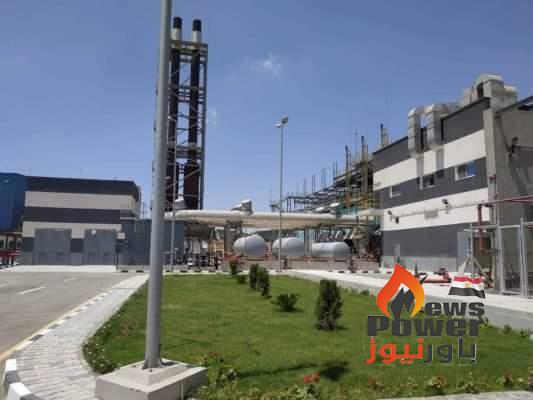

قال المهندس مجدي البدري رئيس الشركة الوطنية لتكنولوجيا الكهرباء ” كهربا” ان حجم استثمارات التوسعات بالمرحلة الثانية بمشروع الـ 20 ميجا بمحطة برج العرب 1 تخطت 280 مليون جنيه شاملة تنفيذ الاعمال المدنية والتركيبات الكهربائية والميكانيكية والمحركات ووحدتين وتحديث الاسكادا.

واكد البدري في تصريحات خاصة لموقع باور نيوز ان وفد من كهربا بالتعاون مع استشاري المشروع شركة بجسكو سيحضرون الاختبارات خلال ايام بشركة فرتسيلا الفنلندية “Wartsila” والتي تقوم بتوريد المحركات والوحدات للمشروع والتي سيتم توريدها الي مصر ديسمبر المقبل
وأشار البدري إلى أنه وفى منتصف سبتمبر المقبل سيتم الانتهاء من عدد من المناقصات الخاصة بالأعمال المدنية والتركيبات الكهربائية والميكانيكية لمشروع التوسعات والتي يتنافس عليها عدد من الشركات.

ونوه البدري الي ان الربع الاول من عام 2023 سيتم الانتهاء من المشروع وبدء التشغيل التجريبي والتجاري لتصبح قدرة محطة برج العرب 1 حوالي 55 ميجا وات بعد اضافة الـ20 ميجا وات
