قالت شركة L&T الهندية المقاول الرئيسى لخط الربط الكهربائى بين مصر والسودان ان معدلات حفر الابراج التى يصل عددها الى 296 برجا لم تتجاوز 44,5% حتى الان ورصد تقرير تقدم الاعمال المدنية الذى اعدته الشركة الهندية نسب التنفيذ فى مكونات الخط وهو التقرير الذى حصل موقع باور نيوز على صورة منه وجاء بيان نسب التنفيذ كالاتى:
1- الاعمال المساحية 96,28 %

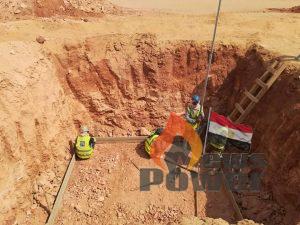

2- الحفر 44,59 %

3- الاحلال 0,00 %

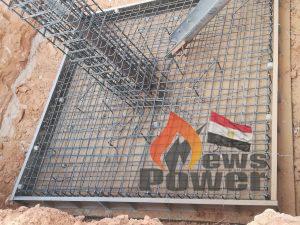

4- الخرسانة العادية 4,05 %

5- تركيب المدافين 1,69 %

6- خرسانة مسلحة للقواعد 0,00 %

7- خرسانة مسلحة للرقاب 0,00 %

8- العزل 0,00 %
9- الأرضى 0,00 %
10 – الردم 0,00 %
