الصور تظهر خلية نحل من تحالف ابناء حسن علام و”CCC” لانهاء تنفيذ المشروع طبقا للجدول الزمني تحت اشراف شركة بجسكو
وليد البهنساوي

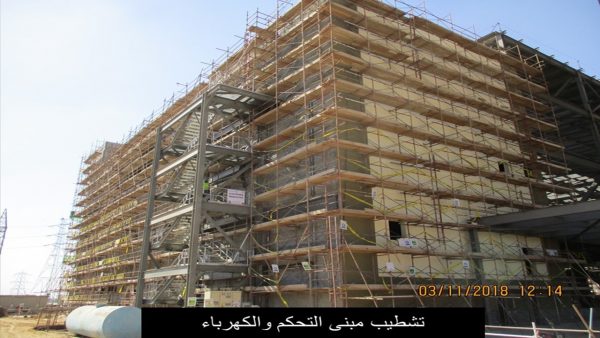

يرصد موقع باور نيوز بالصور نسب تنفيذ الاعمال في المحطة الجديدة بوحدة غرب القاهرة البخارية قدرة 650 ميجا وات وتظهر الصور انجازا كبيرا علي الارض ينففذه التحالف العالمي شركة ابناء حسن علام احد اكبر الشركات العالمية – وشركة اتحاد المقاولين العالمية “CCC” احد اكبر الشركات الاقليمية والعملاقة وفيما يلي نسب تنفيذ الاعمال لكل حزمة من الحزم واخر تطورات التنفيذ علي ارض الواقع :

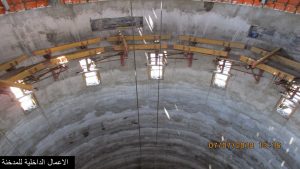

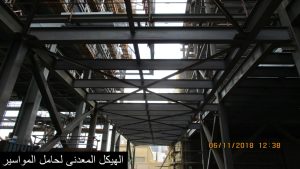

نسب تقدم العمليات الخاصة التى تنفذ بالموقع حاليا :
الاعمال المدنية : نسبة تقدم مجمل الأعمال الهندسية والتعاقدات والتصنيع 61%
حوش المفاتيح : نسبة تقدم مجمل الأعمال الهندسية والتعاقدات والتصنيع 27%
الغلاية البخارية : نسبة تقدم مجمل الأعمال الهندسية والتعاقدات والتصنيع 51% .
التربينة البخارية : نسبة تقدم مجمل الأعمال الهندسية والتعاقدات والتصنيع 77% .
حوش التنكات : نسبة تقدم مجمل الأعمال الهندسية والتعاقدات والتصنيع 44% .
التركيبات الكهربائية : نسبة تقدم مجمل الأعمال الهندسية والتعاقدات 20% .
التركيبات الميكانيكية : نسبة تقدم مجمل الأعمال الهندسية والتعاقدات22% .

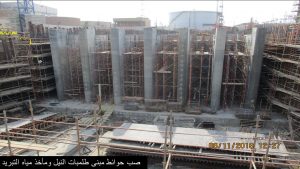

وفي السياق ذاته بدأت كلية الهندسة بجامعة القاهرة فى عمل دراسة لمدى قدرة الستائر المعدنية الحالية المثبتة لحماية شاطئ النيل تحمل أوزان الوحدات القائمة والوحدة الجارى إنشائها وتم الحصول على عينات الستائر لمدخل ومخرج مياه التبريد .
تم الانتهاء من عملية إزالة جزء من الجراج و بعض ورش الفنيين تمهيدا لعمل امتداد لمحطة تخفيض الغاز و مبنى المخازن الجديد .

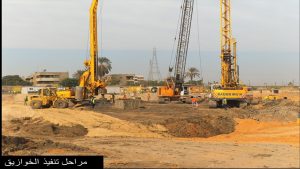

تم عمل عدة جسات يدوية للمساحة الاضافية المطلوبة من قبل قطاع البترول لمحطة تخفيض الغاز الجديدة لوجود مرافق تحتية وجارى دراسة احتياجات قطاع البترول للبدء فى تنفيذ الاعمال بخصوص خط المازوت طلبت شركة انابيب البترول ان تقوم شركة القاهرة لانتاج الكهرباء بربط تغذية الوحدة الجديدة على الخط المغذى للوحدات القديمة وتم عقد اجتماع عاجل مع شركة انابيب البترول وتم الاتفاق على نقاط الربط التى سوف يتم تنفيذها وتوافق الاعمال التى سوف تقوم بها شركة القاهرة لانتاج الكهرباء مع الاجراءات المنفذة فى مثل هذه الاعمال .
