باور نيوز – عادل البهنساوى
تجاوزت مدة التأخير فى جدول تنفيذ مشروع الربط الثائى بين مصر والسودان اكثر من 3 اشهر عن المدة التعاقدية مع شركة L&T الهندية المقاول الرئيسى للمشروع و المتفق عليها فى اول اكتوبر الماضى وقال مسئول بارز بشركة نقل الكهرباء لموقع باور نيوز ان الخط لن يدخل على الشبكة الا فى فبراير المقبل لتصل مدة التأخير اكثر من 4 اشهر فى مخالفة صريحة للتعاقد والتى تلزم فرض غرامات مالية ووضع هذه الشركة ضمن القائمة السوداء BLACK LIST فى السوق المحلية لمنعها من دخول المناقصات بسبب تهاونها فى تنفيذ مشروع قومى استراتيجى يحقق مصلحة البلاد
واشار المسئول الى ان عدد من الشركات المحلية العاملة بعضها توقف والبعض الاخر اكمل عمله وسط مراوغة ومماطلة صريحة والاعيب محاسبية من الهنود لعدم صرف مستحقات الشركات المحلية العاملة بالموقع رغم صرف الدفعات المستحقة من شركة النقل للشركة الهندية واوضح المسئول ان L&T تتلاعب في مستخلصات مقاولى الباطن لعدم دفع المستحقات والحقوق حسب التعاقد وتابع المسئول قائلا ” كان عملوا المستخلصات علي الرسومات في مرحله العطاء و لم يمضوا علي الحصر في الموقع لتحديد كميات الابراج التى نفذت فعليا وتابع “يعتبرون الاعمال الحقيقية في الموقع claims اى اعمال اضافية حتي لا يمنحوا الشركات المستخلصات كاملة وقد ادرك المهندس صلاح عزت العضو المتفرغ بذكاءه هذه اللعبة جيدا ” وبحسب تقرير المتابعة اليومى لتطورات التنفيذ حتى امس الاول الموافق 7 يناير لم تصل نسبة التنفيذ العامة للمشروع الا الى 52% فقط مما يؤكد ان تأخير تشغيل الخط سيحدث لا محالة وقال المسئول ” بصراحة استغرب من عملية التعاقد مع هذه الشركة رغم انها فازت بخط شمال الغردقة القصير من 10 اشهر ولم تنفذه حتى الان وتابع ” من يحمى هذه الشركة وقد خالفت محضر الاتفاق الذى وقعته مع نائب الوزير ورئيس الشركة المصرية للنقل بان تنهى التنفيذ فى 10 ديسمبر الماضى “

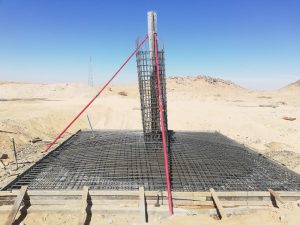

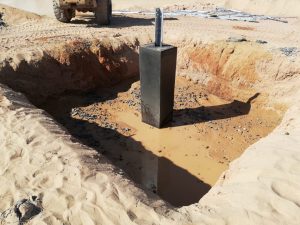

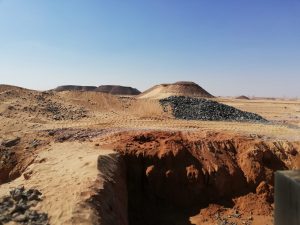

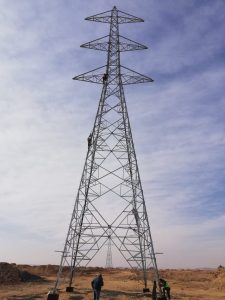

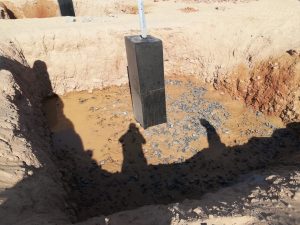

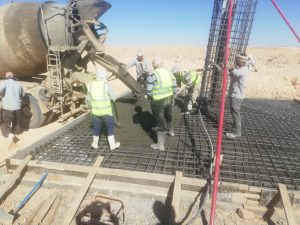

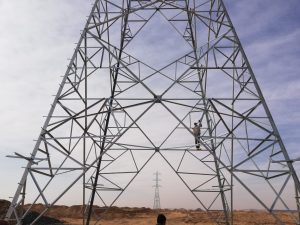

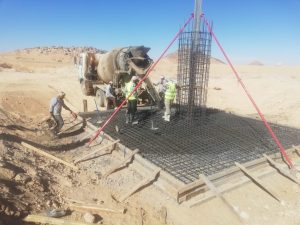

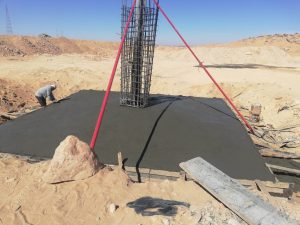

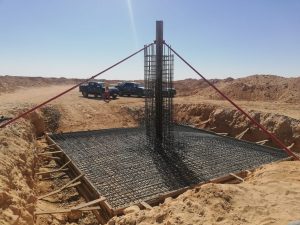

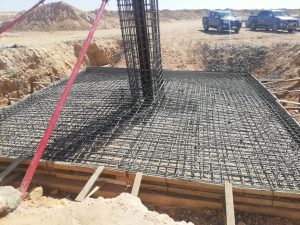

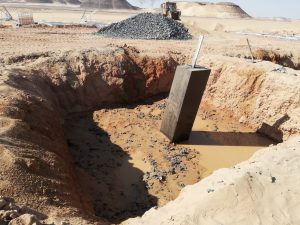

وحصل الموقع على صور تظهر الانتهاء من ابراج عبور النيل وصور اخرى لاجزاء من الخط وقد نفذت بشكل كامل وصور اخرى لعمليات تركيب الابراج وصب اساسات خرسانية وعلم الموقع ان المهندس صلاح عزت العضو المتفرغ للمنطقة الجنوبية كان قد ابلغ المسئولين بالوزارة بموقف التنفيذ وتأخير المشروع بسبب سوء الاداء و علم الموقع ان المديرين الهنود الذين يشرفون على المشروع هم نفس المديرين الذين فشلوا فى استكمال تنفيذ خط ربط مشروع NEW GIZA مع الشركة الهندية JOTY التى تم وقف اعمالها فى مصر .. تابعونا للمزيد حول الشركة وخلفيات مشاريعها فى مصر غدا
