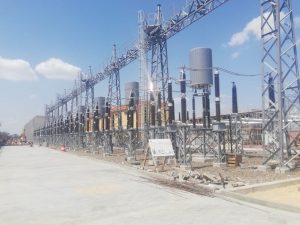

أنهى تحالف جى اى – رواد الهندسة 99%من تنفيذ محطة محولات تمى الامديد بالدقهلية جهد 500/220/66/11 كيلو فولت تحت اشراف المهندس جمال عبدالناصر العضو المتفرغ للمنطقة الشمالية ومن المخطط وضع الجهد على المحطة خلال يونيو القادم ويتم ربط المحطة بالشبكة القومية من خلال عدة مسارات منها فتح الخط الكهربائى ابو قير – بدر دخول وخروج على محطة تمى الامديد وفتح الخط سندوب – الجمالية دخول خروج على تمى الامديد وفتح الخط ميت الصارم – ميت فارس دخول خروج وفتح الخط الكهربائى كولونجيل – دكرنس 66 كيلو فولت
